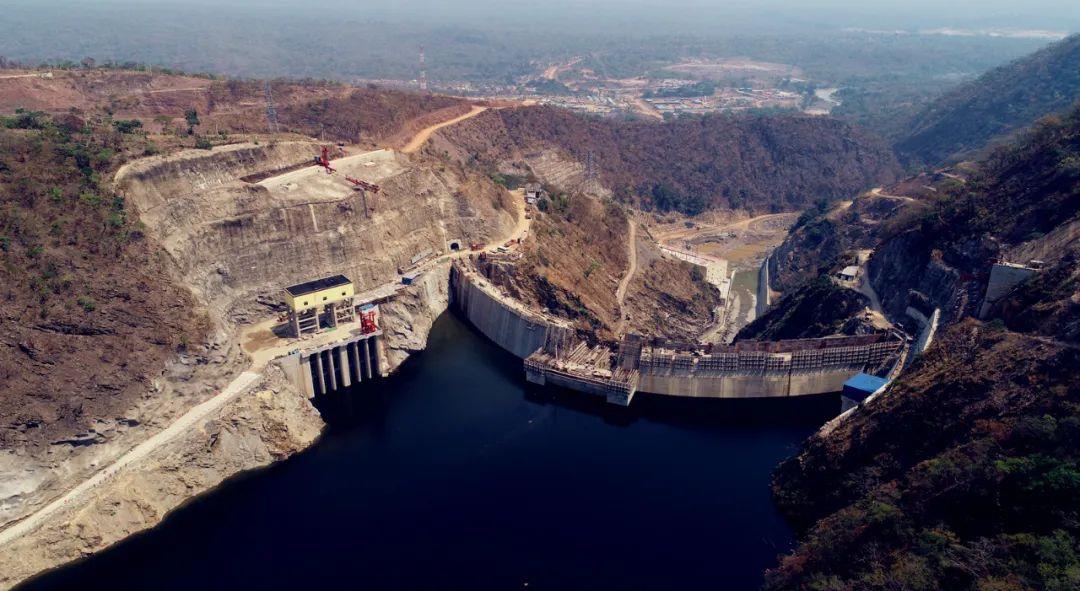

9月10日中午12:00,布桑加水电站蓄水到达870m高程,比原计划提前6小时升至发电水位,水电站首台机组开始进行有水调试。为了尽快达到蓄水目标,公司多次积极主动与上游电站沟通协调,促使其调整机组检修计划,增加机组满发时间以加大泄流量,从而增大布桑加水电站水库来流量。

蓄水过程中,公司顺利完成了对引水隧洞压力钢管的充水试验,试验主要检查相关水工建筑物、机组各部位的渗漏水情况,各水压表、传感器工作情况等。同时,精心组织监理、设计、施工单位及设备厂家等相关单位人员对水轮发电机组、机组调速系统、发电机励磁系统、主变压器及封闭母线、机组辅助设备等进行了联合检查验收。充水试验和联合检查结果显示,各分项工程的施工和安装均满足合同及相关设计标准要求,工程进入到首台机组有水调试阶段。

机组有水调试将按照既定计划持续进行十多天,之后进入72小时试运行,并在满足各项设计标准后,向刚果(金)国家电网申请并网发电,投入商业运营。在股东单位、公司全体员工和各参建单位的共同努力下,布桑加水电站按期投产运营指日可待。
信息来源:中铁资源公众号
